手拉葫芦在钢结构悬挑结构吊装前的准备工作

编辑:北京凌鹰起重    浏览:3451    时间:2024-01-04

钢梁深化和分段。悬挑部位的主梁长度达到了26m,在深化阶段根据运输的实际情况将主梁进行分段处理,每段不超过13m,分段的位置采用乙型口。在每段钢梁均设置2个吊耳,吊耳的厚度和焊缝均进行计算,吊耳设置在每段钢梁距离端部1/3的位置。

(1)钢梁深化和分段。悬挑部位的主梁长度达到了26m,在深化阶段根据运输的实际情况将主梁进行分段处理,每段不超过13m,分段的位置采用乙型口。在每段钢梁均设置2个吊耳,吊耳的厚度和焊缝均进行计算,吊耳设置在每段钢梁距离端部1/3的位置。

(2)钢梁现场拼接。钢梁分段运输至现场后,在现场设置拼装平台,进行钢梁拼接,按图纸设计要求设置悬挑端有2/1000的起拱。
(3)吊装前进行悬挑钢梁的焊缝探伤,焊缝探伤合格后方可进行吊装作业。
(4)吊装工具进场验收。手拉葫芦是主要的吊装工具,手拉葫芦进场前,复核葫芦的额定起重量是否满足要求,查验相关的合格证和检验报告。本项目吊装的悬挑结构单根主梁最大重量11t,考虑一端固定一端悬挑,悬挑端采用额定起重量为10t的手拉葫芦可以满足要求。验收进场的钢丝绳直径是否符合方案的要求,是否有起毛、断丝、磨损的情况。如果有异常,验收卸扣规格尺寸等能否满足吊装要求用。

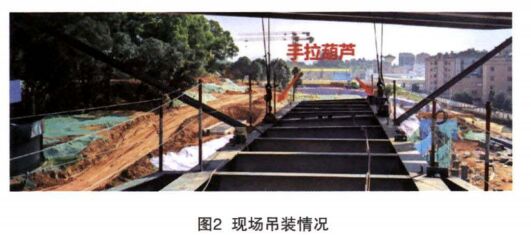

(5)吊装作业前进行危险作业开工申请,通知监理单位、施工单位相关人员进行旁站监督。

上一条: 探讨吊运熔融金属的起重机更换电动葫芦的相关检验要求

下一条: 一种新型的环链电动葫芦平衡结构介绍

其他新闻:

相关产品:

公司地址:北京市昌平区东小口

联系电话:400-0126-008 传真:010-65800835

邮箱:[email protected]

邮编:102200 网站地图

主站蜘蛛池模板: 免费a级毛片无码视频 | 亚洲色图欧美 | 国产三级在线视频播放线 | 亚洲国产精品无码久久电影 | 亚洲视频免费播放 | 日韩a级片视频 | 亚洲人成s大片在线播放 | 亚洲一区二区三区四区在线 | 国内偷自视频区视频综合 | 清纯唯美亚洲综合欧美色 | 免费看美女下面啪啪流水 | 美女啪啪网站又黄又免费 | 黄色免费视频在线 | 色成人综合 | 日韩乱码人妻无码中文字幕久久 | 亚洲国产系列久久精品99人人 | 99偷拍视频精品一区二区 | 军人粗大的内捧猛烈进出视频 | 麻麻张开腿让我爽了一夜 | 国产69囗曝吞精在线视频 | 国产91精品一区二区 | 99精品福利视频在线一区 | 玖玖国产在线 | 免费观看国产短视频的方法 | 日本在线网站 | 免费国产成人高清在线看软件 | 免费观看又污又黄的网站 | 欧美一级视频在线高清观看 | 国产精品免费一区二区三区 | 99ri在线观看 | 亚洲一久久久久久久久 | 久久99精品一久久久久久 | 熟妇人妻系列av无码一区二区 | 欧美一级α片毛片免费观看 | 热久久中文字幕 | 综合一区 | 亚洲国产精品综合久久20 | 女人扒开腿让男人桶 | 亚洲av人无码激艳猛片 | 国产毛片一区 | 亚洲国产成人高清在线观看 |
